Руководство по внедрению Scrumban: шаг за шагом к гибкому управлению

Scrumban: пошаговое руководство по внедрению гибридной методологии управления проектами для современных команд

Scrumban — гибридный метод, объединяющий дисциплину Scrum и гибкость Kanban. Он идеален, когда классический Scrum слишком жёсткий, а Kanban — недостаточно структурирован.

Ниже — пошаговое руководство по внедрению с разбором ошибок и практических советов.

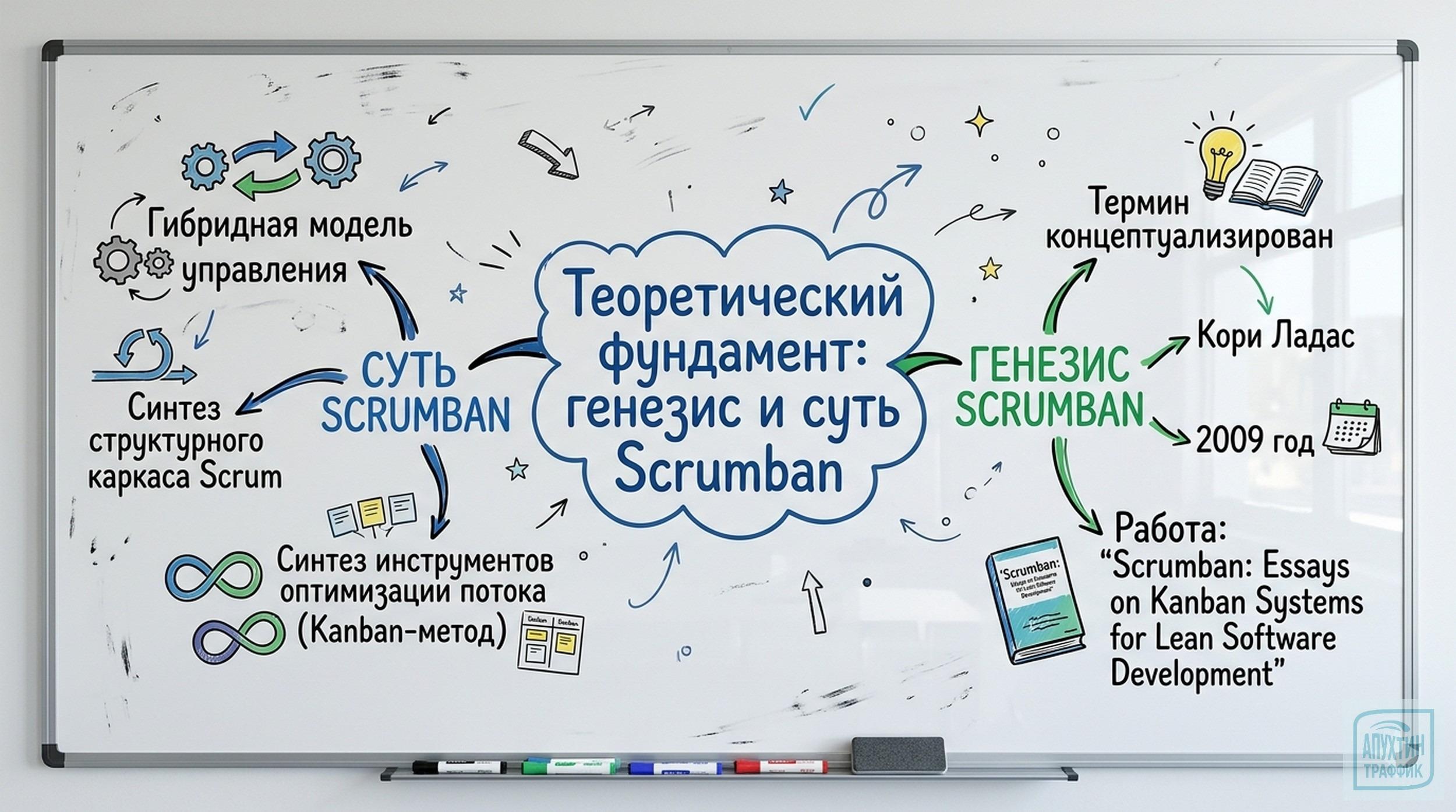

🧠 Что такое Scrumban?

Scrumban = Scrum (структура, ритуалы, спринты) + Kanban (визуализация, WIP-лимиты, вытягивающий поток).

💡 Цель: сохранить дисциплину планирования, добавив адаптивность к изменениям.

Основа — ценности Agile:

  • люди и взаимодействие > процессы;

  • готовый продукт > документация;

  • сотрудничество > жёсткие контракты;

  • реакция на изменения > следование плану.

Когда полезен:

  • требования часто меняются;

  • поток задач непредсказуем (поддержка, маркетинг, тестирование);

  • команда «переросла» Scrum, но Kanban пока сложен.

Внедрение Scrumban с нуля: как совместить дисциплину Scrum и гибкость Kanban без ошибок и потерь эффективности

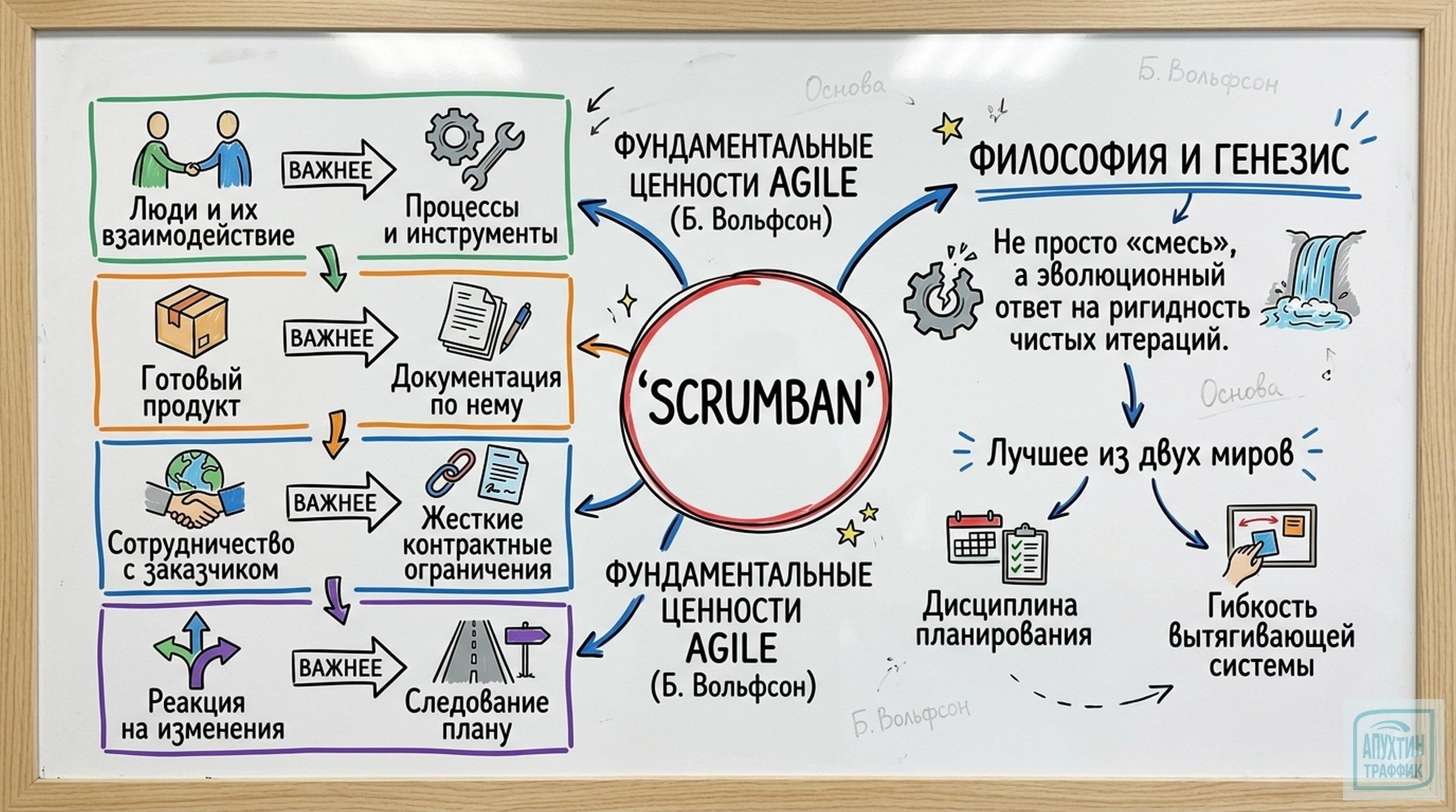

🛠️ Как устроена система?

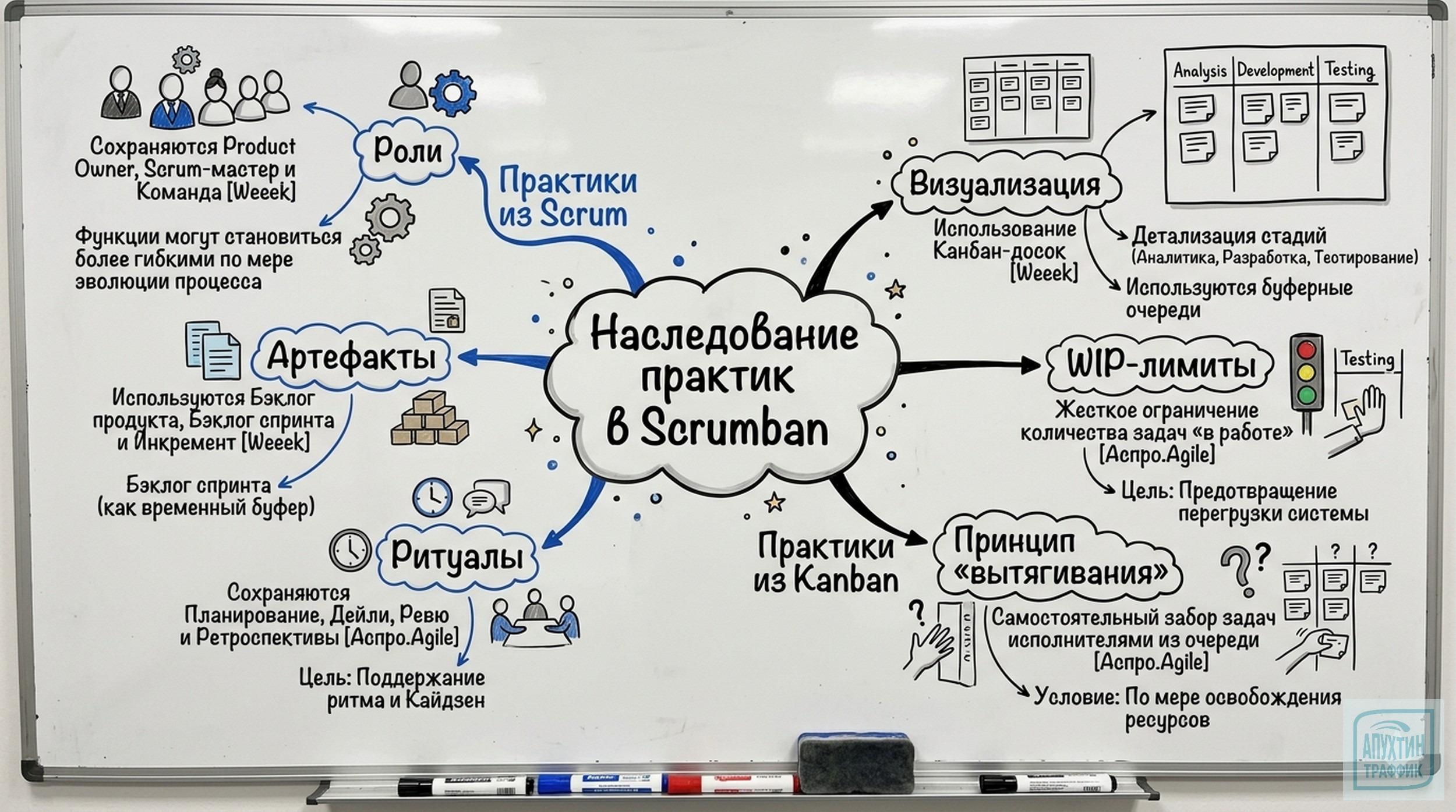

Scrumban наследует и адаптирует элементы:

  1. От Scrum:

    • Роли: Product Owner, Scrum-мастер, Команда (функции могут меняться).

    • Артефакты: бэклог продукта, бэклог спринта, инкремент.

    • Ритуалы: планирование, дейли, ревью, ретроспективы (можно адаптировать).

  2. От Kanban:

    • Визуализация: канбан-доска с этапами (например: To Do → Аналитика → Разработка → Тестирование → Done).

    • WIP-лимиты: ограничение задач «в работе» (предотвращает перегрузку).

    • Принцип «вытягивания»: исполнители сами забирают задачи из очереди.

Ошибка: игнорировать WIP-лимиты → многозадачность, снижение качества.
Решение: начать с низких лимитов (2–3 задачи на человека), постепенно корректировать.

Scrumban на практике: полное руководство по внедрению гибридного подхода для повышения продуктивности команды

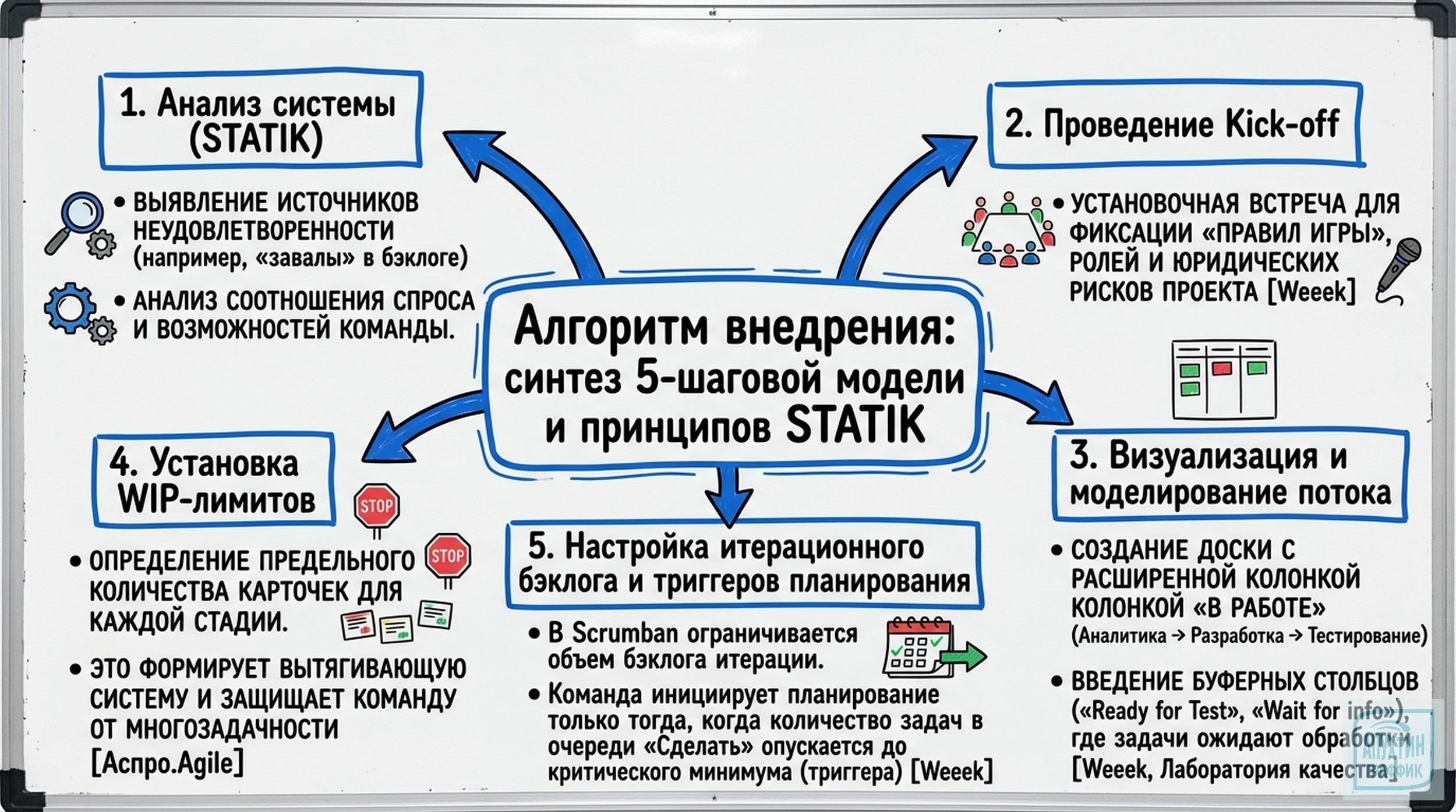

➡️ Пошаговое внедрение Scrumban (с разбором ошибок)

Шаг 1. Анализ системы (STATIK)

Задача: выявить «узкие места» (переполненный бэклог, задержки на этапах).

Как делать:

  • Оцените соотношение спроса и возможностей команды.

  • Отслеживайте, где задачи «застревают» (например, в тестировании).

  • Соберите обратную связь от команды: что мешает работать эффективно?

Типичная ошибка: поверхностный анализ → пропуск скрытых проблем.
Пример: команда не заметила, что 80% времени уходит на ожидание данных от заказчика. Решение: ввести буферную колонку «Wait for Info» и наладить коммуникацию.

Шаг 2. Kick-off (установочная встреча)

Задача: зафиксировать правила, роли, риски.

Что обсудить:

  • распределение ролей и зон ответственности;

  • критерии готовности задачи (например, «пройдено тестирование»);

  • юридические/технические риски (например, зависимость от подрядчиков);

  • формат коммуникации (чаты, встречи).

Ошибка: пропуск юридических нюансов → конфликты позже.
Пример: маркетинговая команда не учла сроки рекламных кампаний → срывы дедлайнов. На Kick-off зафиксировали, что внешние обязательства влияют на приоритеты.

Как внедрить Scrumban в команде: пошаговая инструкция, разбор ошибок и метрики эффективности работы

Шаг 3. Визуализация и моделирование потока

Задача: создать канбан-доску, отражающую этапы работы.

Рекомендации:

  • Начните с базовых колонок (To Do → In Progress → Done).

  • Добавляйте буферы по мере необходимости («Ready for Test», «Wait for Customer»).

  • Используйте карточки для задач — указывайте приоритет, срок, исполнителя.

Ошибка: сложные колонки → путаница.
Пример: команда техподдержки ввела колонку «Wait for Customer» → стало видно, сколько задач ждёт ответа, улучшилась коммуникация.

Шаг 4. Установка WIP-лимитов

Задача: ограничить количество задач в работе.

Правила:

  • Установите лимиты для каждой колонки (например, максимум 3 задачи в «Тестировании»).

  • Добавляйте новые задачи только после завершения старых.

  • Регулярно отслеживайте, не накапливаются ли задачи в буферах.

Ошибка: завышенные лимиты → многозадачность.
Пример: команда установила лимит в 5 задач на тестирование → сократилось количество ошибок, ускорилась обратная связь.

Шаг 5. Настройка итерационного бэклога и триггеров

Задача: определить, когда начинать планирование.

Принцип: планируйте, когда количество задач в очереди опускается до «критического минимума».

Пример:

  • Триггер: в колонке «To Do» осталось ≤ 5 задач.

  • Команда запускает планирование → пополняет бэклог.

Ошибка: постоянное планирование → потеря фокуса.
Пример: команда разработки настроила триггер на 5 задач → планирование происходит 1–2 раза в месяц.

Гибридная методология Scrumban: руководство по внедрению, метрикам и оптимизации рабочих процессов команды

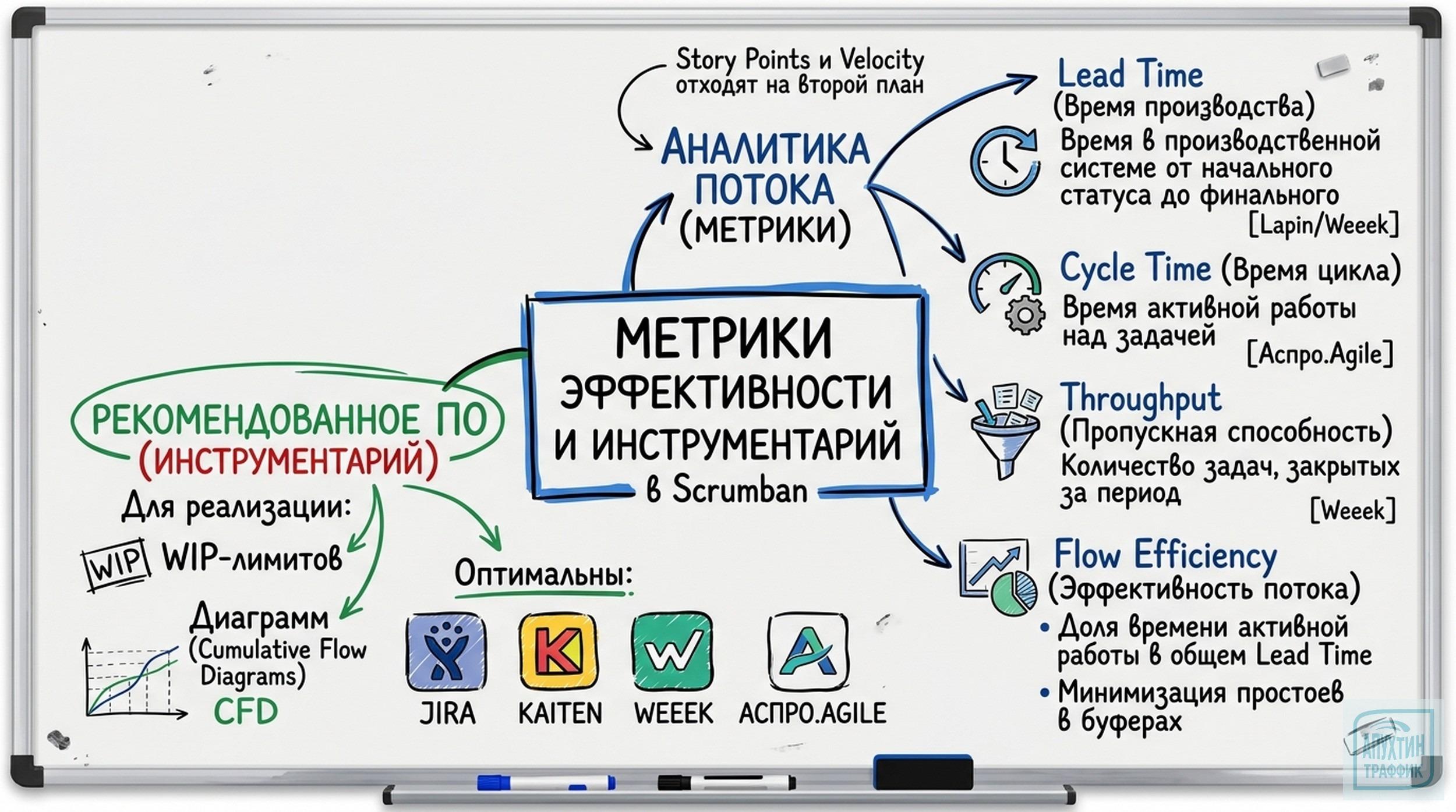

📊 Метрики эффективности: что отслеживать?

  1. Lead Time (время производства)


    👉 Время от создания задачи до закрытия.
    👉 Цель: минимизировать, устраняя «застрявшие» задачи.
    👉 Пример: задача «Исправить баг» создана 1 мая, закрыта 15 мая → Lead Time = 14 дней.

  2. Cycle Time (время цикла)


    👉 Время активной работы над задачей (без ожидания).
    👉 Цель: сократить, оптимизируя этапы.
    👉 Пример: разработчик начал работу 5 мая, закончил 10 мая → Cycle Time = 5 дней.

  3. Throughput (пропускная способность)
    👉 Количество закрытых задач за период.
    👉 Цель: увеличить, устраняя «бутылочные горлышки».
    👉 Пример: за месяц команда закрыла 120 задач → Throughput = 120.

  4. Flow Efficiency (эффективность потока)
    👉 Доля активной работы в Lead Time.
    👉 Формула: (Cycle Time / Lead Time) × 100%.
    👉 Пример: Lead Time = 14 дней, Cycle Time = 5 → Flow Efficiency = 36%.
    👉 Цель: повысить, сокращая простои.

Инструменты: Jira, Kaiten, Weeek, Аспро.Agile.

От Scrum к Scrumban: практическое руководство по плавному переходу и настройке гибкого управления задачами

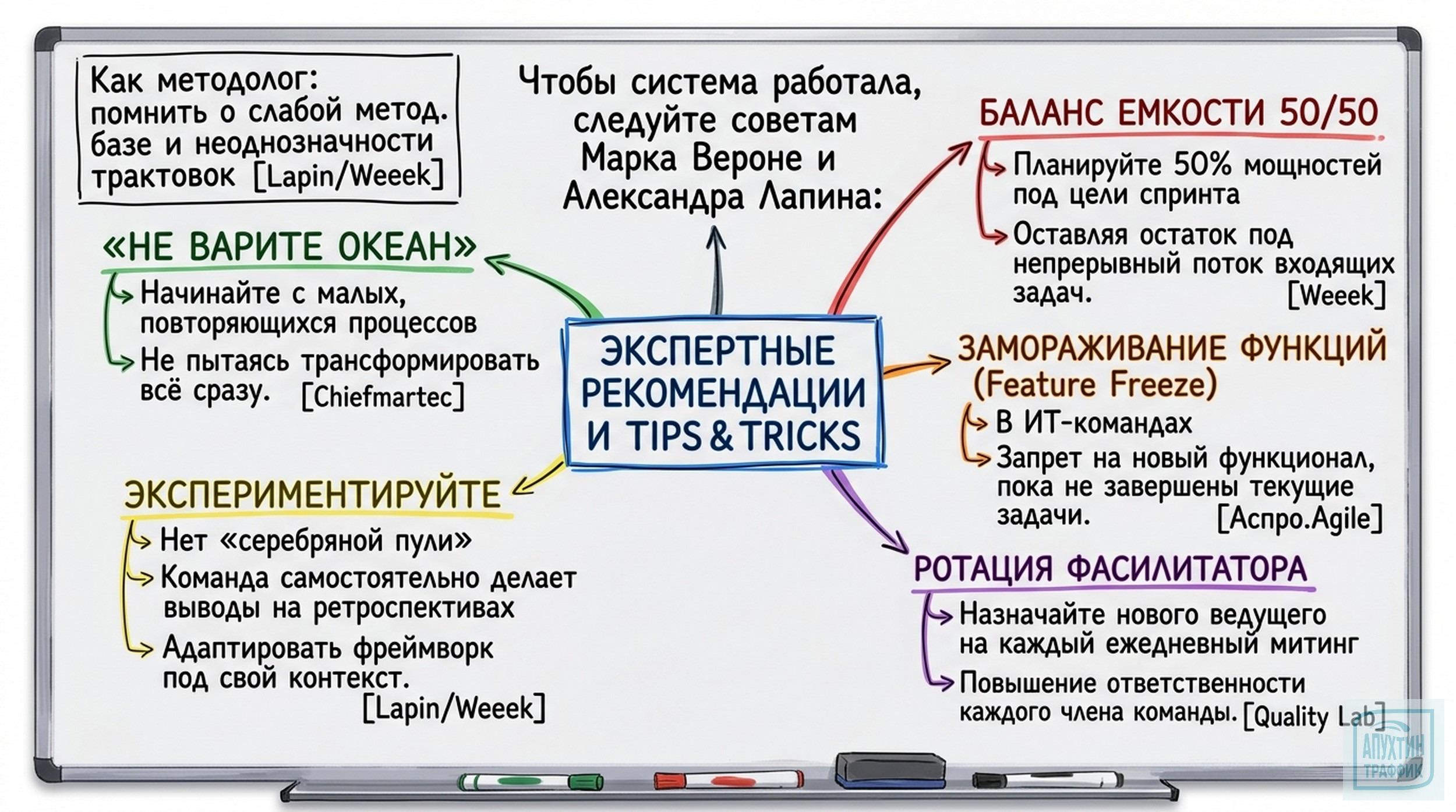

💡 Экспертные советы: как улучшить работу в Scrumban

  1. «Не варите океан» (Марк Вероне)


    👉 Начинайте с 1–2 повторяющихся процессов (например, обработка запросов техподдержки).
    👉 Ошибка: попытка трансформировать всё сразу.

  2. Баланс 50/50


    👉 50% мощностей — под цели спринта, 50% — под входящие задачи.
    👉 Пример: из 8 часов работы 4 часа — на запланированные задачи, 4 — на срочные запросы.

  3. Замораживание функций (Feature Freeze)


    👉 Запретите новые фичи, пока не стабилизируете текущие задачи.
    👉 Пример: ИТ-команда заморозила добавление модулей, пока не исправила критические баги.

  4. Ротация фасилитатора


    👉 Каждый день назначайте нового ведущего дейли.
    👉 Ошибка: один человек всегда ведёт митинги → снижение ответственности.

  5. Экспериментируйте


    👉 На ретроспективах обсуждайте, что работает, а что — нет.
    👉 Пример: команда заменила ежедневные дейли на еженедельные стендап-митинги, так как задачи длились дольше.

  6. Накопительные диаграммы потока


    👉 Отслеживайте количество задач на каждом этапе.
    👉 Пример: диаграмма показала, что тестирование стало «узким местом» → добавили тестировщика.

Scrumban для бизнеса: как внедрить гибридную методологию и повысить эффективность рабочих процессов команды

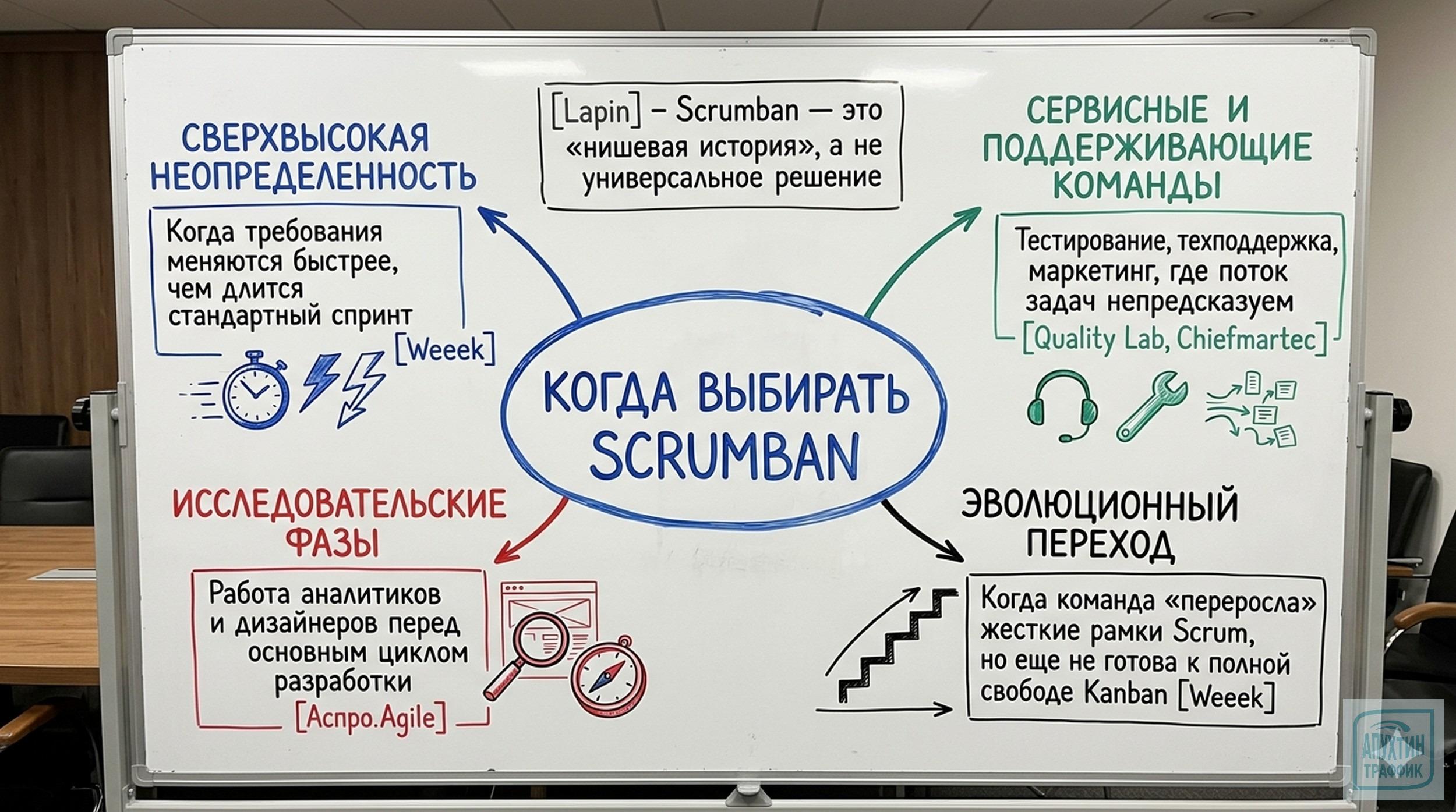

✅ Когда выбирать Scrumban?

Сценарии:

  1. Высокая неопределённость
    👉 Пример: финтех-стартап, где требования меняются каждые 3 дня.
    👉 Почему: Scrumban позволяет быстро адаптироваться, сохраняя ритм.

  2. Сервисные команды
    👉 Примеры: техподдержка, маркетинг, QA.
    👉 Почему: непредсказуемый поток задач (баги, срочные запросы, рекламные кампании).

  3. Исследовательские фазы
    👉 Пример: прототипирование интерфейса, проверка гипотез.
    👉 Почему: нужен гибкий подход без жёстких сроков.

  4. Эволюционный переход
    👉 Пример: команда выросла из Scrum, но Kanban пугает свободой.
    👉 Почему: сохраняет структуру Scrum, добавляя гибкость Kanban.

Не подходит:

  • для стабильных, предсказуемых проектов;

  • если команда сопротивляется изменениям (лучше оставить проверенный метод).

Scrumban без сложностей: пошаговое внедрение гибридной методологии с разбором кейсов и типичных ошибок

⚠️ Распространённые ошибки и как их избежать

  1. Игнорирование WIP-лимитов
    👉 Решение: начните с минимальных значений, корректируйте по мере обучения.

  2. Отказ от визуализации
    👉 Решение: используйте канбан-доски — они повышают прозрачность.

  3. Слепое следование шаблонам
    👉 Решение: адаптируйте ритуалы (дейли, ретро) под потребности команды.

  4. Пренебрежение метриками
    👉 Решение: регулярно анализируйте Lead Time, Cycle Time, Throughput.

  5. Отсутствие Kick-off
    👉 Решение: проведите установочную встречу — зафиксируйте правила и ожидания.

Как настроить Scrumban под свою команду: руководство по визуализации, лимитам и метрикам эффективности
Практическое внедрение Scrumban: 5 шагов к гибкому управлению, разбор кейсов и советы экспертов

💬 Итог: Scrumban — не «серебряная пуля», а инструмент для команд, которым нужен баланс между структурой и гибкостью. Начните с малого, экспериментируйте и адаптируйтесь!
